ЗА честные покупкиАктивисты проекта Общероссийского народного фронта «ЗА честные закупки» готовят обращение в Генеральную прокуратуру РФ с просьбой о проведении проверки исполнения контракта на строительство центра инновационных лекарственных препаратов в Волгограде.


Как сообщает интернет-газета «Кривое зеркало» со ссылкой на сайт «ЗА честные закупки», здание центра, несмотря на полную оплату (более 500 млн рублей) работ заказчиком, Волгоградским медицинским государственным университетом (ВолГМУ), до сих пор не построено.

Активисты изучили ситуацию вокруг строительства данного центра и выяснили, что там до сих пор проводятся работы, за которые заплатили еще в декабре прошлого года. Подтверждением этого являются акты о приемке выполненных работ, которые находятся в открытом доступе на сайте госзакупок.

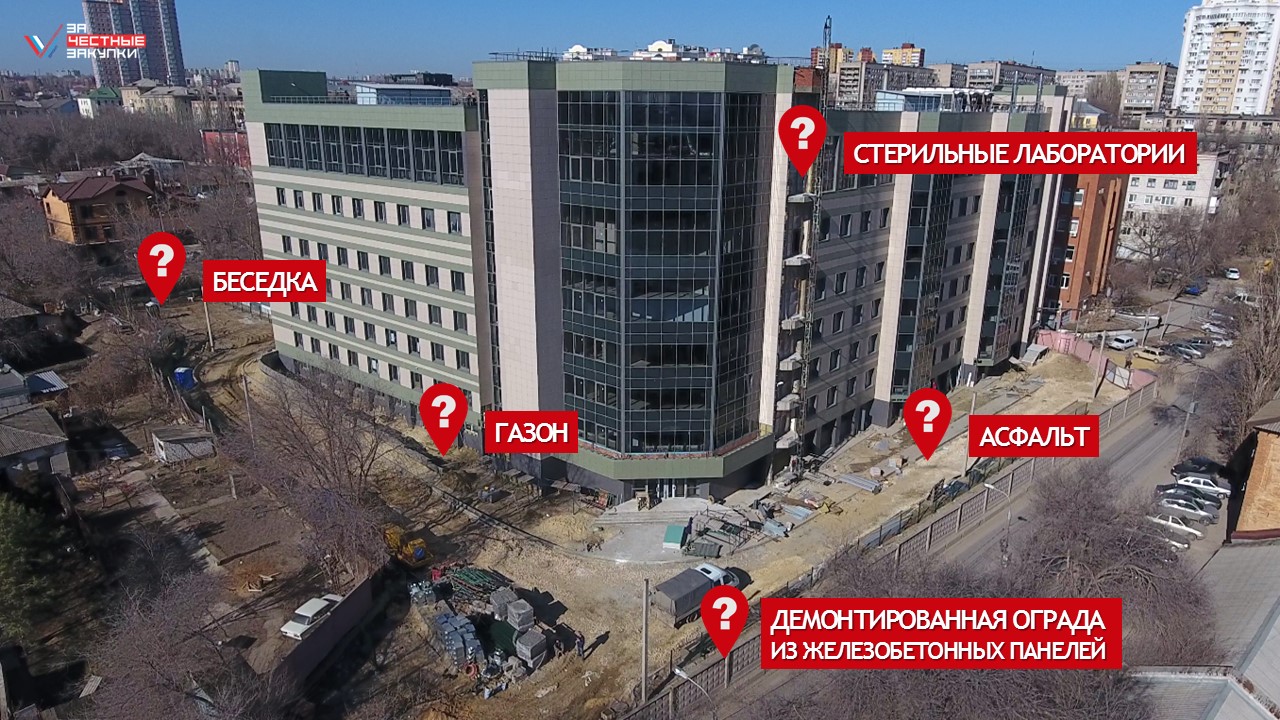

По данным общественников, в акте о приемке выполненных работ №30 от 20.12.2016 и справке о стоимости выполненных работ и затрат №37 от 20.12.2016, подрядчиком были выполнены, а заказчиком приняты и оплачены работы по демонтажу оград из железобетонных панелей. По документам, на их месте должны были установить 3D-панели серии CITY российского производителя «FENSYS», 2 калитки, 2 распашных ворот и 1 откатные ворота. Вместо всего этого инновационного великолепия активисты увидели все те же бетонные плиты, блоки, которые все еще не демонтированы.

После изучения целого ряда актов №16,17,22,23,25,26,27,28,29 от 20.12.2016, по которым работы были приняты и оплачены даже с учетом удорожания, выяснилось, что многие работы до сих пор не выполнены.

Руководитель проекта ОНФ «ЗА честные закупки» Анастасия Муталенко рассказала об оплаченных работах на миллионы рублей.

«Благоустройство зеленой зоны включало в себя посадку деревьев, посев различных газонов, обустройство тротуаров, установку беседки для отдыха. Во время нашей съемки мы обнаружили, что примерно в том месте, где должна была уже стоять беседка, находится... биотуалет для строителей. И пустое пространство вокруг без единого дерева. По всем актам приемки в декабре прошлого года было заплачено более 38 млн руб», - сообщила Муталенко.

Что касается самого здания, то в отдельных помещениях, где уже давно должны проходить пуско-наладочные работы и должна быть полная стерильность, все еще идут строительно-отделочные работы.

«У нас есть еще ряд примеров очевидного несоответствия актов приемки тому, что есть на самом деле. На наш взгляд, ситуация, когда миллионы рублей были заплачены за еще не выполненные работы (которые не понятно, когда закончатся) - совершенно вопиющая.

Наверное, руководство Волгоградского медуниверситета забыло, что мы уже давно живем в XXI веке, когда есть технологии, способные доказать, что в действительности все не так, как зафиксировано в бумажных актах, заверенных печатями. И не стало бы озвучивать столь неубедительные оправдания при очевидных нарушениях. К слову, представители заказчика в сообщении местного СМИ заявили, что ход строительства не один раз проверяли Минэкономразвития, Минппромторг, Минздрав, Минобрнауки, поэтому мы обратимся в Генеральную прокуратуру РФ с просьбой провести свою проверку исполнения контракта на строительство данного объекта.

Нам не понятно, почему перечисленные министерства в ходе своих проверок не выявили абсолютно никаких нарушений, если, конечно, подобные проверки действительно имели место быть», - заявила руководитель проекта ОНФ «ЗА честные закупки» Анастасия Муталенко.

Алена Романова

Фото: пресс-служба сайта "ЗА честные закупки"
